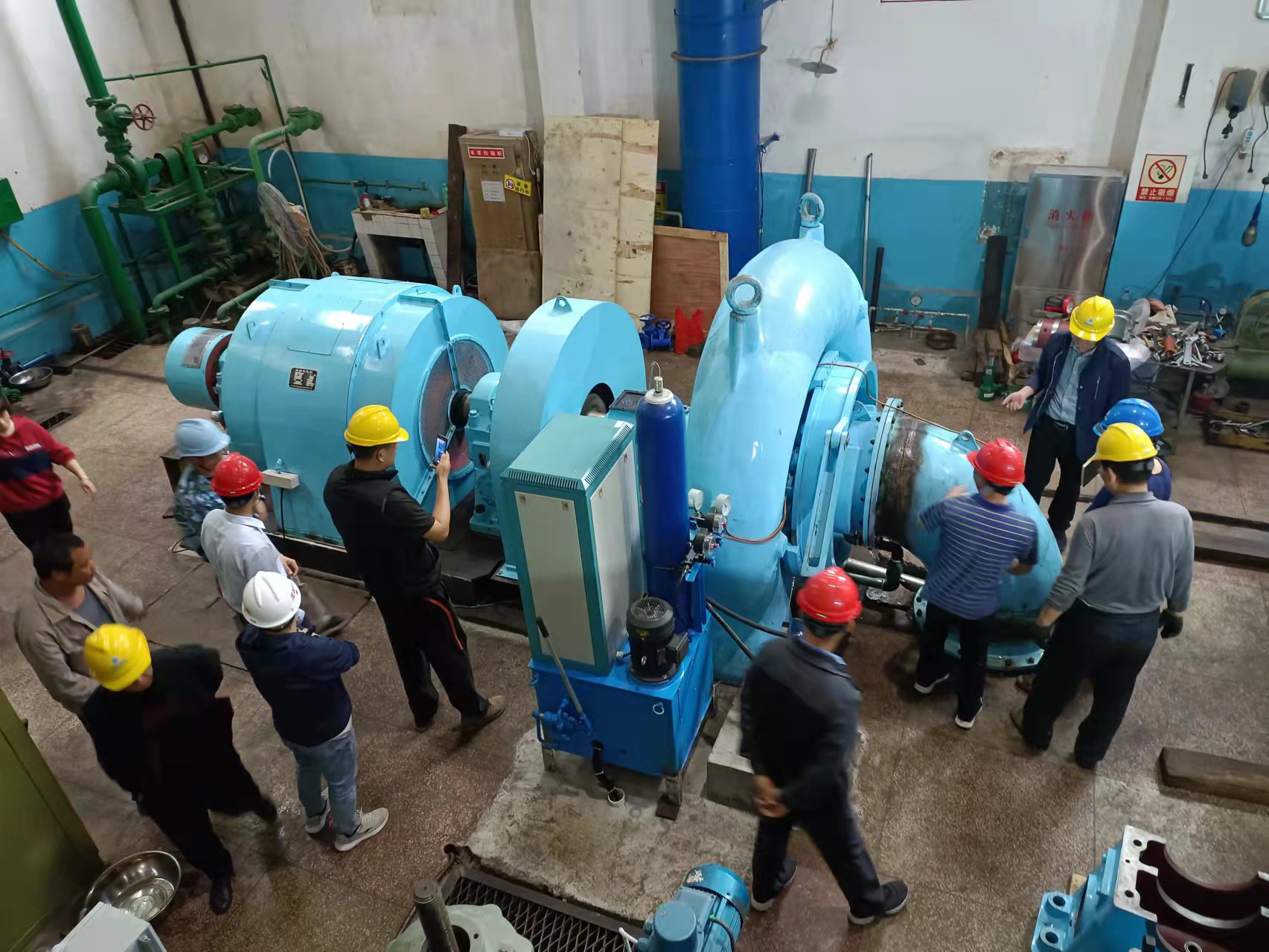

图为水投公司李冠云总经理检查指导安装工作
图为2#机顺利满载试机
溪柄电站技改首台水轮发电机组(一级分站2#机),3月20日顺利通过各项试验,数据指标均满足设计要求,试验期间机组运行稳定、工况良好 ,当日转为满载(1150kw)72小时试运行,提前11天完成技改任务。同时,1#机组安装也在紧张有序的展开,预计4月10日前后完成安装投运。
溪柄电站技改分期进行,首期完成一级分站2台水轮发电机组、调速器及主阀的更新改造,计划投资158万元,首台机组计划2022年3月31日投产发电。
技改完成后,机组出力增加15%,发电效率明显提高,电站运行安全性、可靠性和自动化水平显著提升,电站将进一步发挥效益,提质增效充分显现。
